劳动竞赛激活力 桥梁建设稳步进阶
11月1日至12月15日,云永高速、南云高速、元大高速参加劳动竞赛以来,锚定劳动竞赛既定目标,点燃攻坚克难的鏖战之火,施工现场忙而不乱,桥梁桩基浇筑、承台搭建等工序有序推进,钢筋绑扎精准规范,混凝土浇筑全程受控,每项作业都在严守质量与安全底线的前提下高效开展,全力推进桥梁建设进度。
云永高速

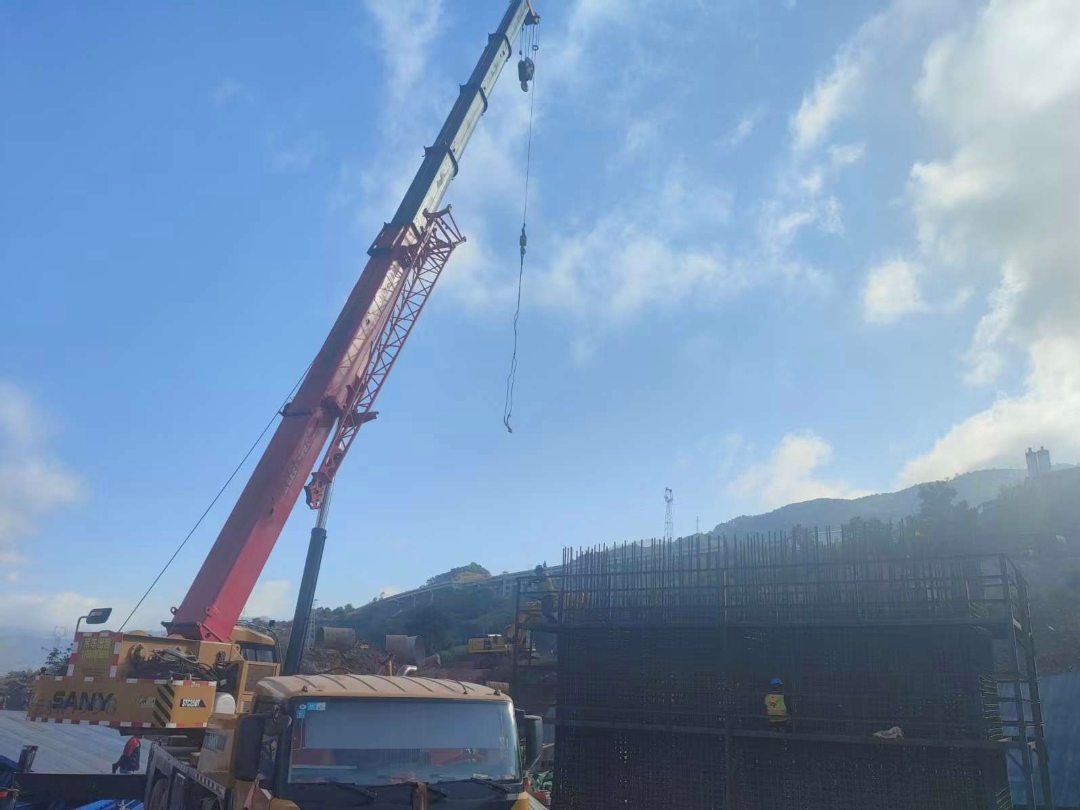

云永项目聚焦桩基浇筑、承台施工等核心工序,针对地质复杂、工艺要求高等难点,反复优化施工方案,成功攻克多项技术难题。现已累计完成36根桩基浇筑、10座承台施工。通过强化技术交底、推行标准化作业,从钢筋笼加工的精准把控到混凝土浇筑的全程监管,每一道工序都严守质量标准,为桥梁主体结构施工筑牢“坚实底座”,以精益求精的态度实现工程质量稳步提升。
南云高速

南云项目5支施工队伍以“多点突破、齐头并进”的攻坚模式全速推进项目建设,德胜特大桥作为重点控制工程,表现尤为亮眼:桩基完成18根,圆柱墩、盖梁分别超额完成10座、6道,空心墩施工达121.5米,远超节点既定标准;云县枢纽互通桥梁组完成T梁生产30片、架设4跨;北河大桥空心墩45米浇筑任务顺利完成;陶家箐大桥完成桩基4根,陶家箐跨铁大桥盖梁3座全部达标、T梁完成1片。通过合理划分作业区域、优化“人材机”配置,实现“多线作战、高效协同”,以强劲的攻坚节奏超额兑现节点承诺。
元大高速

元大项目紧扣“以日保周、以周保月”推进节奏。针对桥梁施工涉及多工序、多环节的特点,项目团队重新梳理高空作业流程,简化交叉作业审批流程,明确各班组衔接责任,实现工序衔接“零卡顿”。车良地1#、2#大桥,勐令沟2号、3号桥同步推进桩基、墩柱、盖梁施工,累计完成桩基10根、各类墩柱249.534米、盖梁7道、承台7座。以“流程优化”为核心抓手,破解高空作业衔接难题,实现进度与质量双保障。
冬日暖阳下,公司桥梁建设正稳步向前,三大项目各展所长、精准发力,在劳动竞赛中凝聚起建设合力,推动项目建设不断取得新突破。
